チェンジマネジメント

AI導入の「見えない抵抗」を突破するチェンジマネジメント実践処方箋:現場の停滞を防ぐトラブル解決ガイド

約14分で読めます
文字サイズ:
AI導入の「見えない抵抗」を突破するチェンジマネジメント実践処方箋:現場の停滞を防ぐトラブル解決ガイド
目次

AI導入のプロジェクトにおいて、経営陣の承認を得て予算を確保し、ツールの選定も完了した。いよいよ全社展開だという段階になって、なぜかプロジェクトが前に進まなくなる。現場からは「忙しくて触る時間がない」「今のやり方で十分回っている」といった声が上がり、推進リーダーは焦りを感じる。

このような「導入決定直後の停滞」は、多くの組織で珍しくありません。システムやITガバナンスといった「ハード面」の準備が整っていても、人の意識や行動を変容させる「ソフト面」、すなわちチェンジマネジメントがおろそかになっていると、組織は無意識のうちに新しい変化を拒絶してしまうのです。

本記事では、AI導入の最終決定権を持つ事業責任者や推進リーダーに向けて、現場の非協力的な態度やミドルマネジメントの消極性をいかにして乗り越えるか、具体的なリスク回避策とトラブルシューティングを解説します。

本ガイドの目的:チェンジマネジメントを「理論」から「即効性のある対策」へ

チェンジマネジメントという言葉自体は広く知れ渡っていますが、多くの現場では「ビジョンを共有する」「コミュニケーションを密にする」といった抽象的な概念論にとどまりがちです。しかし、実際に直面するトラブルに対して、概念論だけでは太刀打ちできません。

なぜ決定段階でのトラブルシューティングが必要なのか

システムの導入が「決定」した瞬間から、現場の心理状態は大きく変化します。検討段階では他人事だったAIが、急に自分たちの日常業務に入り込んでくる「脅威」として認識され始めるからです。人間には本能的に変化を嫌う「現状維持バイアス」が備わっています。どれほど優れたAIツールであっても、それが自分の仕事のやり方を変え、一時的にせよ学習コストを強いるものであれば、無意識の抵抗が生まれるのは自然な反応と言えます。

専門家の視点から言えば、この段階でのトラブルシューティングを怠ると、導入プロジェクトは「使われないシステム」という最悪の結末を迎えるリスクが高まります。だからこそ、理論ではなく「こういう症状が出たら、こう動く」という即効性のある対策が必要なのです。

本ガイドで解決できる3つの停滞シナリオ

本ガイドでは、導入直後の組織で起こりがちな以下の3つの典型的な停滞シナリオに焦点を当てます。

  1. 情報の遮断:経営層の意図が中間管理職で止まり、現場に伝わらない
  2. 目的喪失:ツールを使うこと自体が目的化し、実利が伴わない
  3. 学習無力感:過去のシステム導入失敗の記憶が引き起こす冷笑的な態度

これらのシナリオに対して、自社の状況を即座に診断できる枠組みと、具体的な処方箋を提示していきます。

【診断】組織の「拒絶反応」を切り分ける:症状から探る根本原因

現場で起きている問題に対処するためには、まずその「拒絶反応」の正体を正確に切り分ける必要があります。的外れな対策は、火に油を注ぐ結果になりかねません。

受動的抵抗(静かなボイコット)のサイン

最も厄介なのが、表面上は賛成しているように見えて、実際には行動を起こさない「受動的抵抗」です。アンケートや面談では「期待しています」「時間を見つけて試します」という前向きな回答が返ってくるにもかかわらず、ログを見ると全くログインされていないといったケースがこれに該当します。

【症状の例】

  • 導入研修の出席率は高いが、その後の質問やフィードバックが一切ない
  • 「今は繁忙期なので、落ち着いたらやります」という言葉が繰り返される
  • 推進チームからのメールへの返信が極端に遅い

このような「現場の沈黙」は、同意ではなく「諦め」や「関わりたくないという意思表示」である可能性があります。この場合、ツールの機能説明を繰り返しても意味がありません。必要なのは、彼らが行動を起こせない「隠れた理由(評価への不安や純粋なリソース不足)」を特定することです。

能動的抵抗(真っ向からの反対)の背景

一方で、「セキュリティリスクがある」「我々の業務プロセスには合わない」「顧客対応の品質が下がる」といった、明確な反対意見が上がるケースもあります。一見すると推進の大きな壁に見えますが、専門家の視点から言えば、能動的抵抗のほうが対処は容易です。なぜなら、彼らは「何に不安を感じているか」を言語化してくれているからです。

【症状の例】

  • 例外的なイレギュラー業務を過度に強調し、「AIでは対応できない」と主張する
  • 既存システムの優位性を強く主張する

ここでの根本原因は「未知への恐怖」や「自分の専門性が奪われることへの不安」です。彼らのプライドを傷つけず、AIが彼らの専門性を「代替する」のではなく「拡張する」ものであることを証明するアプローチが求められます。

影響範囲の特定:どの階層で止まっているか

抵抗が起きている階層を特定することも重要です。

  • 経営層・役員クラス:投資対効果(ROI)への疑念
  • ミドルマネジメント(部門長・課長):自部門の短期的な業績低下リスクへの恐怖
  • 現場スタッフ:学習コストへの負担感と、自分の仕事が奪われる不安

どの階層で目詰まりが起きているかによって、打つべき手は全く異なります。次章からは、階層ごとの具体的なボトルネックとその解決策を見ていきましょう。

ボトルネック①:ミドルマネジメントによる「情報の遮断」

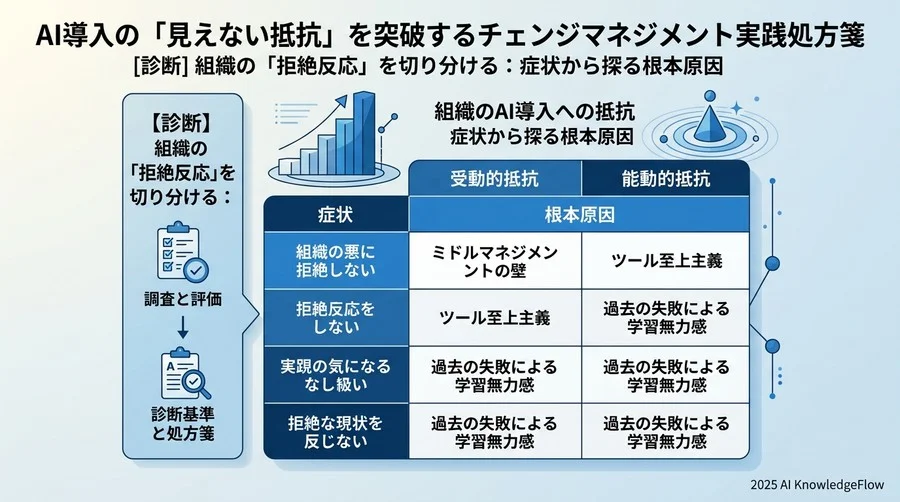

【診断】組織の「拒絶反応」を切り分ける:症状から探る根本原因 - Section Image

組織変革において、最大の壁となりやすいのが中間管理職(ミドルマネジメント)です。彼らは経営層からのプレッシャーと現場からの突き上げの板挟みになっており、最も保守的になりやすいポジションにいます。

症状:現場まで経営の意図が届かない

経営トップが全社集会で「AIによる業務変革」を高らかに宣言したにもかかわらず、現場のスタッフにヒアリングすると「部長からは特に何も言われていない」「通常業務を優先しろと指示されている」といった状況が発生します。推進チームからの案内も、部門長や課長の段階でストップしてしまい、現場に降りていきません。

原因:中間管理職の『評価への不安』と『業務負荷』

なぜ中間管理職は情報を遮断するのでしょうか。その最大の原因は「評価指標(KPI)の不一致」にあります。
一般的な組織において、中間管理職は「今期の売上目標の達成」や「ミスのない定常業務の遂行」で評価されています。AIツールの導入は、初期段階では学習コストがかかり、一時的にチームの生産性を低下させるリスクを伴います。彼らにとって、新しい取り組みは「自分の評価を下げるかもしれない脅威」でしかないのです。

解決手順:管理職を『監視者』から『共創者』へ変える対話設計

【If-Thenの処方箋】
もし、特定部門の管理職が非協力的な態度を示している場合、機能の素晴らしさを説くのではなく、彼らの「評価への不安」を取り除くアクションを起こします。

  1. KPIの時限的な見直し
    AI導入の初期フェーズ(例:最初の3ヶ月)においては、既存の業績KPIの比重を下げ、「AI活用に向けたプロセス(研修受講率やテスト利用回数)」を評価指標に組み込むよう、人事や経営層と調整します。これにより、心理的安全性を提供します。

  2. 中間管理職専用のベネフィット設計
    現場の業務効率化だけでなく、「管理職自身のマネジメント業務がどう楽になるか」を提示します。例えば、「AIを使えば、部下の日報チェックや週次レポートの集計時間が週に3時間削減できる」といった、彼ら自身の実利に直結するメリットを体験させます。

  3. 先行事例の共有による「乗り遅れリスク」の提示
    他部門の成功事例を共有し、「この変革に乗り遅れることが、マネージャーとしての評価を下げる」という健全な危機感(ロス回避の法則)を刺激することも有効です。

ボトルネック②:現場の「ツール至上主義」による目的喪失

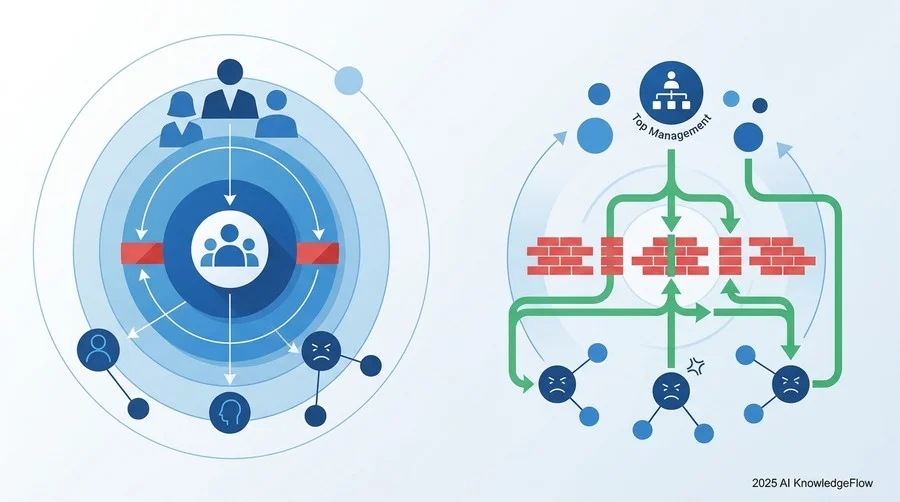

ボトルネック①:ミドルマネジメントによる「情報の遮断」 - Section Image

ミドルマネジメントの壁を突破し、現場への展開が始まった後に待ち受けているのが「使っているだけで成果が出ない」という状況です。

症状:AIを使うこと自体が目的化し、成果が出ない

「AIを使って業務を効率化せよ」という号令のもと、現場はとりあえずツールにログインし、何らかのプロンプトを入力します。しかし、出力された結果を結局手作業で修正したり、本来AIを使う必要のない単純作業に無理やりAIを適用したりと、かえって時間がかかっているケースです。経営陣からは「ライセンス料に見合う効果が出ているのか?」と厳しい追及が始まります。

原因:『なぜやるか(Why)』の自分ごと化不足

この症状の根本原因は、現場が「なぜこのAIを使うのか(Why)」を理解しておらず、「どう使うか(How)」ばかりに意識が向いていることです。推進側がマニュアルやプロンプト集を配るだけで満足してしまい、現場の既存業務の「どの部分の『不(不満・不便)』を解消するのか」という紐付けが行われていないために起こります。

解決手順:業務フローに即した『スモールサクセス』の強制作成

【If-Thenの処方箋】
もし、現場で「使っているが効果が実感できない」という声が上がっている場合、ツールの全社一斉展開を一旦ストップし、特定の業務フローに絞り込んだパイロットテストに切り替えます。

  1. 『痛みの強い』既存業務の特定
    現場が日常的に「面倒くさい」「時間がかかっている」と感じている特定の業務(例:月末の請求書データの照合、顧客からの定型クレームへの一次返信作成など)を一つだけ選び出します。

  2. 成功体験を意図的に作り出すパイロットチームの選定
    新しいツールに対して比較的ポジティブなメンバー(アーリーアダプター)を数名選抜し、彼らと共にその特定業務をAIで代替するフローを構築します。

  3. ビフォーアフターの可視化と共有
    「従来は2時間かかっていた作業が、15分で終わるようになった」という具体的なビフォーアフターの数値を計測し、それを社内で大々的に共有します。抽象的なビジョンではなく、日々の業務がどう楽になるかという「実利ベースの動機付け」が、現場を動かす最大の原動力となります。

ボトルネック③:過去の失敗経験による「学習無力感」

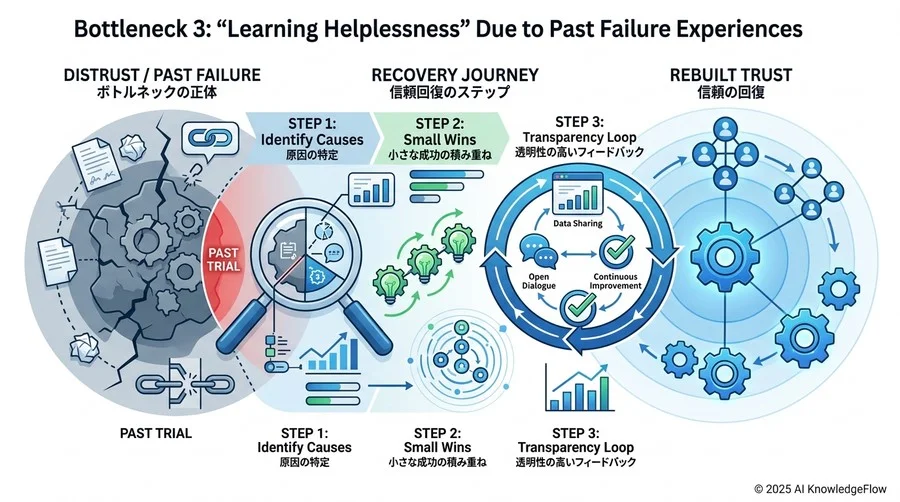

ボトルネック③:過去の失敗経験による「学習無力感」 - Section Image 3

推進リーダーがどれほど熱意を持って取り組んでも、組織全体に冷めた空気が漂っている場合があります。これは組織の歴史に根ざした深い問題です。

症状:『どうせまた失敗する』という冷笑的な空気

「数年前にも鳴り物入りで新しいシステムを入れたが、結局誰も使わなくなった」「今回のAIも、どうせ経営陣の気まぐれだろう」。このような冷笑的な態度が現場に蔓延している状態です。新しい提案に対して、常に「できない理由」ばかりが挙げられ、プロジェクトに対する期待値が著しく低いのが特徴です。

原因:過去のDX施策の不完全なクローズ

心理学に「学習性無力感」という概念があります。抵抗しても無駄だという経験を繰り返すと、人は最初から諦めて行動しなくなるというものです。過去のシステム導入やDXプロジェクトが頓挫した際、その失敗の原因を総括せず、うやむやにしたまま放置した「負の遺産」が、組織の信頼を損なっているのです。

解決手順:負の遺産の清算と、透明性の高いフィードバックループ

【If-Thenの処方箋】
もし、現場から「以前のシステムと同じ轍を踏むのではないか」という声が上がった場合、過去の失敗を隠すのではなく、真正面から向き合う必要があります。

  1. 過去の失敗の定義と「今回は何が違うのか」の明示
    キックオフの段階で、過去の失敗事例に触れることを恐れてはいけません。「過去のRPA導入では、現場へのヒアリングが不足していたため定着しませんでした。その反省を踏まえ、今回は現場主導のパイロットチームを組成します」といったように、過去の失敗を客観的に分析し、今回のアプローチとの違いを明確に説明します。

  2. 経営層のコミットメントの可視化
    「導入して終わり」ではないことを証明するために、経営層が定期的にプロジェクトの進捗を確認し、必要に応じてリソースを追加する仕組みを構築します。

  3. 透明性の高いフィードバックループの構築
    現場からの不満や改善要望を吸い上げる窓口を設け、それに対して「いつまでに、どう対応するのか(あるいはなぜ対応できないのか)」を包み隠さずフィードバックします。「自分たちの声が届き、状況が改善される」という経験を積ませることで、学習無力感は徐々に払拭されていきます。

予防策と監視:変革を後戻りさせないための「組織のバイタルサイン」

ここまでのボトルネックを解消し、ようやくAIの活用が軌道に乗り始めたとしても、油断は禁物です。チェンジマネジメントは一過性のイベントではなく、継続的なプロセスです。人間の組織は、少しでも気を抜くと元の慣れたやり方(現状維持)に戻ろうとする強い引力を持っています。

一度解決した問題が再発しないよう、組織の状態を健康診断のように継続的にモニタリングする手法を取り入れることをおすすめします。

定着率だけではない、真の活用度を測る指標(KPI)

多くの企業では、システムの「ログイン率」や「アクティブユーザー数」を定着の指標としています。しかし、これだけでは不十分です。真の活用度を測るためには、以下のような指標を組み合わせて監視する必要があります。

  • 業務プロセスの置換率:対象となる業務フローのうち、実際にAIが組み込まれて完結した割合。
  • 自発的なプロンプトの改善数:現場のユーザーが、与えられたテンプレートだけでなく、自ら工夫してプロンプトを調整・共有した回数。
  • ヘルプデスクへの問い合わせ内容の質:「ログインできない」といった初歩的なものから、「こういう複雑な処理をさせたいがどうすればいいか」という高度なものへシフトしているか。

変化の兆しを察知する『早期警戒システム』の構築

数値データだけでなく、現場の「空気感」を察知する定性的な監視体制も不可欠です。

  • アンバサダー制度による草の根の監視:各部門にAI活用を推進する「アンバサダー」を配置し、彼らと定期的に情報交換を行います。「最近、〇〇部門で元のExcel作業に戻っている人がいる」といった現場の微細な変化を早期に察知します。
  • 問題発生時のエスカレーションルートの再確認:現場でトラブルが起きた際、誰に相談すればすぐに解決できるのか、そのルートを常に明確にしておきます。サポートの遅れは、システムへの不信感に直結するためです。

まとめ:小さな成功体験から始める組織変革の第一歩

AI導入におけるチェンジマネジメントは、決して魔法ではありません。現場の心理的抵抗やミドルマネジメントの不安といった、人間ならではの感情に寄り添い、一つひとつのボトルネックを論理的かつ着実に解きほぐしていく地道な作業です。

「情報の遮断」には評価基準の見直しを、「ツール至上主義」には実利ベースのスモールサクセスを、そして「学習無力感」には透明性の高いフィードバックを。これらの処方箋を適切に用いることで、組織の「見えない抵抗」は必ず突破できます。

しかし、どれほど綿密に計画を立てても、未知のツールに対する漠然とした不安を完全に拭い去ることは難しいでしょう。そのような時、最も強力な説得材料となるのは「百聞は一見に如かず」の体験です。

自社への適用を検討する際は、いきなり大規模な導入を強行するのではなく、まずは実際の業務環境に近い形でツールに触れてみることが極めて有効です。操作の簡単さや、日々の業務がどれほど劇的に楽になるかを、推進リーダー自身やパイロットチームが直接肌で感じることで、「これなら現場も納得する」という確信を得ることができます。

組織変革の第一歩として、まずはリスクなく試せるデモ環境を活用し、あなた自身の目でその価値を確かめてみてはいかがでしょうか。小さな成功体験の積み重ねが、やがて組織全体を動かす大きなうねりとなるはずです。

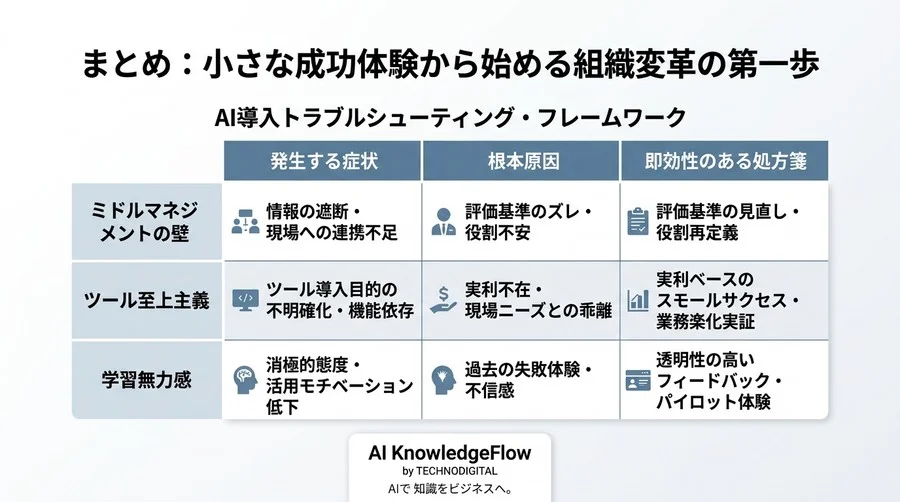

AI導入の「見えない抵抗」を突破するチェンジマネジメント実践処方箋:現場の停滞を防ぐトラブル解決ガイド - Conclusion Image
