「毎日のルーティン業務を自動化して、もっと本来の業務に集中したい。」
そう考えて、n8nやMakeといったiPaaS(Integration Platform as a Service)の導入を検討するケースが増えています。しかし、いざツールを契約して画面を開いた途端、「何から手をつければいいのかわからない」「本当にこのプロセスを自動化して大丈夫なのか?」と手が止まってしまうという課題は珍しくありません。
自動化プロジェクトの成否は、実はツールを触る前の「準備」で8割が決まると言っても過言ではありません。本記事では、専門家の視点から、現場担当者が抱える不安を解消し、組織全体でスムーズに自動化を定着させるための実践的なアプローチを解説します。
なぜツール選びの前に「準備」が8割なのか?自動化の落とし穴を回避する視点
新しいツールを導入する際、つい「このツールで何ができるのか?」という機能面ばかりに目が行きがちです。しかし、業務の解像度が低いまま見切り発車で進めると、思わぬ落とし穴にハマることになります。
「とりあえず自動化」が失敗を招く理由
多くのプロジェクトでよく見られる失敗パターンのひとつが、「今の業務手順をそのままツールに置き換えようとする」ことです。手作業を前提とした非効率なプロセスをそのまま自動化しても、エラーが頻発したり、運用が複雑になりすぎたりして、結局は手作業に戻ってしまうというケースが報告されています。
ツールの機能よりも重要なのは、「業務プロセスの整合性」です。目的はツールを使うことではなく、業務を効率化して価値を生み出す時間を増やすことです。そのためには、まず現在の業務を正しく理解し、システムが処理しやすい形に整理し直す必要があります。
iPaaS導入における「学習フェーズ」の重要性
iPaaS(n8nやMakeなど)は、複数のアプリケーションを繋ぐ強力な「橋渡し役」です。しかし、橋を架けるためには、両岸の地盤(連携するシステムの仕様や業務のルール)をしっかりと調査しなければなりません。
導入初期の段階で、業務の言語化やルールの策定といった「型」を習得する学習フェーズを設けることが、その後の運用を安定させるための大きな鍵となります。この準備を怠らないことが、手戻りを防ぐ最大の防御策となるのです。

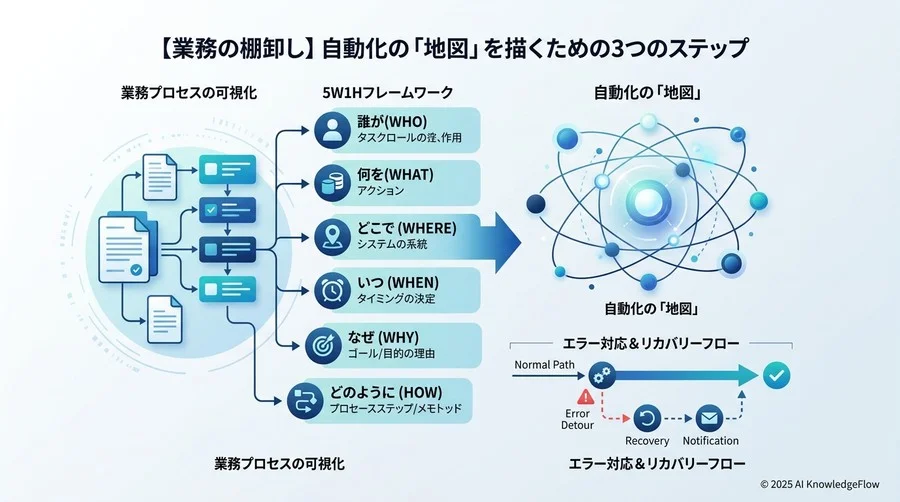

【業務の棚卸し】自動化の「地図」を描くための3つのステップ
自動化を成功させるためには、抽象的な業務を具体的な「ロジック」に変換する作業が必要です。スプレッドシートやホワイトボードを用意して、今すぐチームで書き出してみましょう。
業務フローを「5W1H」で分解する
普段、人間が無意識に行っている判断や操作を、システムが理解できる最小単位に分解します。具体的には、以下の要素を洗い出します。
- When(いつ): 処理を開始するきっかけ(トリガー)。例:「メールを受信した時」「毎日朝9時」
- Where(どこから・どこへ): データの取得元と出力先。例:「Gmailから取得し、Google Sheetsに書き込む」
- What(何を): 扱うデータの中身。例:「添付ファイルのPDF」「本文中の特定のキーワード」
- Who(誰が): 処理の権限や責任者。例:「営業アシスタントの権限で実行」
- Why(なぜ): その業務の目的。不要なステップがないかを見直す基準になります。
- How(どのように): 具体的なデータ変換や計算のルール。
このように分解することで、iPaaS上で設定すべき「トリガー」と「アクション」が明確になります。
「例外処理」をあらかじめ想定しておく
システムは、想定外のデータが入力されると停止してしまいます。そのため、「もし〇〇だったらどうするか?」という例外処理を事前に決めておくことが重要です。
例えば、「必須項目が空欄だった場合」「連携先のAPIが一時的にダウンしていた場合」などです。エラーが発生した際に、誰に通知を送り、どのように手動でリカバリーするのか(人手によるリカバリーフロー)を策定しておくことで、運用時のパニックを防ぐことができます。
【技術・インフラ】n8nとMake、自社に最適なのはどっち?判断基準の整理
業務の棚卸しができたら、いよいよツールの選定です。ここでは、代表的なiPaaSである「n8n」と「Make」について、技術的・インフラ的な視点から、自社にとって「どちらが安心か」を判断する基準を整理します。
クラウド型(Make)かセルフホスト型(n8n)かの選択
Makeは、クラウドベースのプラットフォームです。公式ドキュメントによると、直感的なビジュアル・シナリオビルダーを備えており、ドラッグ&ドロップでモジュールを接続してワークフローを構築できます。サーバーの維持管理が不要で、すぐに始められる手軽さが魅力です。
一方、n8nはノードベースのワークフローオートメーションツールです。最大の特徴は、自社のサーバー環境(Docker等)にデプロイできる「セルフホスト版」が提供されていることです(クラウド版のn8n Cloudも存在します)。
判断の分かれ目となるのは、「データレジデンシー(データの保管場所)」と「機密性」です。顧客の個人情報や極秘データを扱うため、データを自社ネットワークの外に出せない厳しい制約がある場合は、セルフホスト可能なn8nが有力な選択肢となります。逆に、インフラ管理の手間を省き、SaaS間の連携をスピーディーに行いたい場合はMakeが適していると言えます。
※最新の機能詳細や料金プラン、実行回数の上限等については、必ず各ツールの公式ドキュメント・公式サイトで確認してください。
使用するツールのAPI公開状況をチェックする
どんなに優れたiPaaSを導入しても、連携したい社内システムやSaaSがAPI(外部とデータをやり取りするための窓口)を公開していなければ、自動化は困難です。
Makeやn8nの公式ヘルプには、標準で対応しているコネクタ(連携モジュール)のリストが掲載されています。自社で使っているツールが標準サポートされているか、あるいはWebhook機能を使って独自に連携できる仕様になっているかを、事前にリストアップして確認しておきましょう。

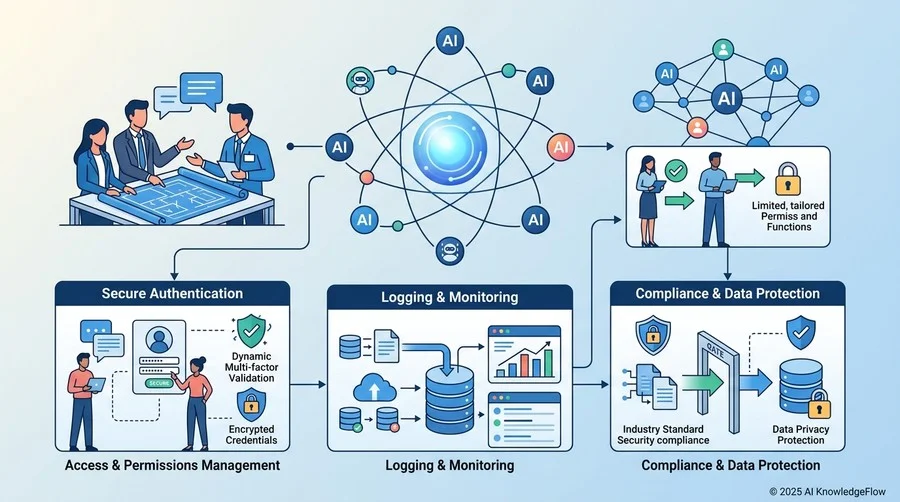

【セキュリティ・権限】情シスを味方につけるための確認事項
現場主導で自動化を進める際、最大の障壁となりやすいのがセキュリティの問題です。情報システム部門(情シス)と対立するのではなく、味方につけるための準備事項を網羅しておきましょう。
OAuth認証とAPIキーの管理ルール
外部システムと連携する際、認証情報(APIキーやパスワード)の取り扱いは非常に重要です。個人のアカウント情報を使ってシステムを連携させると、その担当者が退職した瞬間に自動化がストップしてしまいます。
これを防ぐため、システム連携専用の「共通アカウント」や「サービスアカウント」を発行し、適切な権限(読み取り専用など、必要最小限の権限)を付与するルールを情シスと相談して決定します。n8nやMakeには認証情報を安全に管理する仕組みが備わっていますが、その運用ルールを決めるのは人間の役割です。
ログの保存期間と監査対応の準備
「誰が、いつ、どのようなデータを処理したか」という実行ログの管理も欠かせません。万が一、情報の誤送信やデータの消失が起きた際に、原因を追究するためです。
社内のセキュリティ規定に照らし合わせて、ログの保存期間はどれくらい必要か、誤作動が起きた際にワークフローを即座に停止する権限を誰が持つのかを明確にしておきます。これにより、「野良システム(シャドーIT)」化を防ぎ、組織として安心して運用できる体制が整います。
【人材・スキル】無理のない運用体制を構築するためのステップ
ツールを導入して最初のワークフローが動いた時がゴールではありません。担当者が変わっても安定して動き続ける仕組みづくりが必要です。
「属人化」を防ぐためのドキュメント作成ルール
ノーコードツールは直感的に作れる反面、「作った本人にしか直せない」というブラックボックス化を招きやすい側面があります。これを防ぐためには、導入初期に最低限のルールを決めておくことが推奨されます。
- 命名規則の統一: ワークフローの名前を一目見て「何の業務か」わかるようにする。(例:「[営業部] 毎朝10時_問い合わせ一覧取得」)
- 説明書き(メモ)の活用: ツール内のキャンバスやノードに、なぜその処理を行っているのかコメントを残す。
- 構成図の保存: どのようなシステムがどう連携しているのか、全体像がわかるシンプルな図を社内Wikiなどに残しておく。
外部パートナーと自社運用の役割分担
すべての自動化を自社内(インハウス)で完結させる必要はありません。高度なAPI連携や複雑なデータ変換が必要な部分は専門知識を持つ外部パートナーに構築を依頼し、日々のエラー確認や簡単な設定変更は自社の担当者が行う、といった役割分担も有効です。
継続的な学習リソース(公式ドキュメントやコミュニティへの参加)を確保し、チーム内で知見を共有する場を設けることで、組織全体のITリテラシー向上にも繋がります。
【実践】最初の「成功体験」を作るための自動化スコアリング表
準備が整ったら、いよいよ実践です。しかし、膨大な業務の中から「どれから手をつけるべきか」で迷うことも多いでしょう。ここでは、優先順位を決めるための考え方を紹介します。
効果が高く、難易度が低い業務の探し方
業務を以下の3つの軸で評価(スコアリング)してみてください。
- 頻度: 毎日発生するか、月に1回か。
- 重要度: ミスが許されない業務か、多少の遅れは許容されるか。
- 複雑度: 判断基準が明確か、人間の「勘」や「経験」が必要か。
最初に選ぶべきは、「頻度が高く、複雑度が低く、重要度が中程度」の業務です。例えば、「Webフォームからの問い合わせ内容を、チャットツールに通知する」といったシンプルな連携です。高度な条件分岐を含まない業務から着手することで、短期間で確実な成果を出すことができます。
スモールスタートを実現するマイルストーン設定
大きな業務プロセスを一気に自動化しようとすると、途中で挫折しやすくなります。まずは「最初の1ヶ月で達成すべき小さなゴール」を設定しましょう。
最初の成功体験(スモールスタート)を得ることで、現場の負担が実際に減ることを証明できます。これが社内の協力体制を得るための強力な武器となり、より複雑な自動化プロジェクトへとステップアップしていく原動力となります。
準備完了セルフ診断シート:あなたのチームは今すぐ導入できるか?
最後に、これまでの内容を振り返り、自社の準備状況を客観的に評価するためのチェックポイントを整理します。
全20項目の導入準備チェックリスト
以下の4つの領域について、自社の状況を確認してみてください。
【1. 業務領域】
- 自動化したい業務の目的(Why)が明確になっている
- 業務の手順が属人化しておらず、言語化されている
- 例外発生時(エラー時)の人手による対応フローが決まっている
【2. 技術領域】
- 連携したい社内システム・SaaSのAPI仕様を確認した
- データの機密性に基づき、クラウド型かセルフホスト型かの要件を整理した
- ツールの公式ドキュメントにアクセスし、最新の仕様を確認できる体制がある
【3. 組織・セキュリティ領域】
- 情シス部門と導入の目的や要件について合意が取れている
- API連携用の共通アカウントを発行するルールがある
- 万が一の際にワークフローを停止する権限と責任者が決まっている
【4. スキル・運用領域】
- ワークフローの命名規則やドキュメント化のルールが決まっている
- 担当者が異動・退職した際の引き継ぎプロセスが想定されている
- 小さく始めて検証する(PoC)ための最初のターゲット業務が決まっている
(※一部抜粋して記載しています。自社の状況に合わせて項目を追加してください)
診断結果に基づく次のアクション
すべての項目にチェックが入らなくても焦る必要はありません。チェックが入らなかった項目こそが、今まさに取り組むべき課題です。
「自社への適用を具体的に検討したい」「セキュリティや運用ルールの設計について、自社特有の課題をクリアにしたい」とお考えの場合は、専門家から直接学べる機会を活用することも有効な手段です。個別の状況に応じたアドバイスを得たり、ハンズオン形式で実践力を高めることで、導入リスクを大幅に軽減し、より確実な業務効率化を実現することができます。
ツール導入前の「準備」を味方につけ、組織全体を巻き込んだ持続可能な業務自動化の第一歩を踏み出しましょう。
